風管保溫施工方案
來源: | 作者:優嘉抗震支架 | 發布時間: 2022-12-05 | 594 次瀏覽 | 分享到:
鍍鋅鋼板風管橡塑保溫施工簡潔,外形美觀,工序簡便,有效降低施工成本,保溫效果良好,頗受建筑施工企業歡迎,在通風空調工程施工中已被廣泛采用。然而,常規風管橡塑保溫接口拼縫多,易開裂,影響保溫效果和觀感效果。

鍍鋅鋼板風管橡塑保溫施工簡潔,外形美觀,工序簡便,有效降低施工成本,保溫效果良好,頗受建筑施工企業歡迎,在通風空調工程施工中已被廣泛采用。然而,常規風管橡塑保溫接口拼縫多,易開裂,影響保溫效果和觀感效果。

經過不斷探索,總結出了《鍍鋅鋼板風管橡塑保溫施工工法》。本工法通過改進橡塑保溫板材下料方式,優化粘接方法,有效解決了保溫觀感效果差,接口開裂,拼縫多影響保溫效果的諸多弊端,確保每節保溫管段側立面看不到拼接縫,進一步提高了保溫效果和整體觀感效果。

該工法技術先進,工藝操作簡便,適于推廣,具有明顯的社會效益和經濟效益。

工法特點:

1、技術先進

本工法通過改進橡塑保溫板材下料方式,保溫板材下料實行整體統籌下料,四棱角翻邊采用45°裁切對接,確保垂直面、水平面成直角,確保側立面無縫隙。對于乙字彎、直角彎頭等不規則部件,采用四面單獨粘貼,側立面壓上下底面的方式。顯著提高了風管保溫整體觀感效果,保溫效果進一步得到加強。

2質量優良本工法施工工序簡潔,節約材料,整體觀感效果良好,與常規風管保溫施工工藝比較顯著提高了保溫質量。

3、經濟效益顯著本工法與常規鍍鋅鋼板風管保溫施工比較,節約橡塑板材損耗;采用標準節施工,降低施工成本,顯著增強保溫效果,使空調機組運行成本降低,節約能源。

適用范圍:本工法適用于各類型空調通風系統矩形金屬風管橡塑保溫施工。

工藝原理:

本工法是對傳統鍍鋅鋼板風管橡塑保溫改進形成的,核心是改進橡塑保溫板材下料方式,風管四面均采用整板下料,四棱角翻邊采用45°裁切對接,確保保溫層四邊成直角,減少粘接縫。矩形直風管橡塑保溫層板材放樣,根據風管邊長尺寸及橡塑板材厚度,放樣采用如圖1所示的組合方法。按預先測量的風管規格,計算放樣尺寸。按計算的放樣尺寸用鋼直尺或鋼卷尺在板材上丈量,用方鋁合金靠尺和畫筆在板材上畫出板材V形槽線、45度斜坡線。保溫板與風管表面接縫如圖3,減少接縫數量,增強風管保溫效果。

要求裁紙刀裁倒角口時向左、向右傾斜45°,以便切出的“V”型槽口成90°,便于折成直角。切割時刀具要緊貼靠尺以保證切口平直并防止切割尺寸誤差。

施工工藝流程:

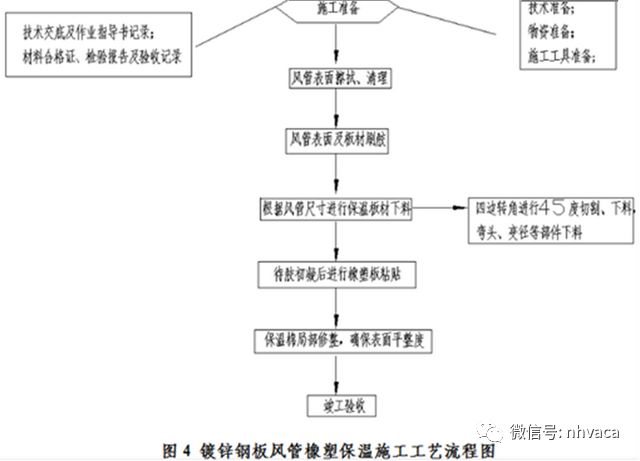

鍍鋅鋼板風管橡塑保溫安裝施工工藝流程見圖4:

施工準備:

1、各系統風管走向、坐標、標高安裝準確無誤,風管漏風量、漏光量檢測試驗完畢滿足要求。

2、根據系統風管型號編制下料清單。

3、技術人員向施工人員進行技術交底,對保溫下料尺寸及要求進行明確,并做好作業指導書記錄。

4、編制現場加工操作平臺的搭設方案,確保施工條件滿足方案實施。

風管表面擦拭、清理:

使用抹布、漆刷等工具將風管表面的積灰或膩子等附著物清理干凈,確保風管表面清潔無雜物,不影響表面刷膠。

根據風管尺寸進行保溫板材下料:

保溫板材下料分為直管段、彎頭、變徑管及風閥部件等,全部實行整體統籌下料,按風管規格,在板材上畫出V型槽線及45度角斜坡線,風管四個棱角翻邊采用45度角裁切對接,確保風管底部或頂部只出現一道粘貼縫。

風管表面及板材刷膠:

保溫膠應均勻的涂在風管、部件或設備的外表面上,無空隙,無遺漏。刷膠按照先刷保溫材料,刷風管表面的順序進行,要求膠膜均勻無流淌。

橡塑板粘貼:

膠水靜置2分鐘待初凝后,先粘貼頂板及兩側橡塑板,用拍板反復按壓,確保保溫材料與風管、部件或設備粘接緊密,隨后再粘貼下底保溫板材。對于直角彎頭、乙字彎等不規則部件可采用四面單獨粘貼,側立面壓上下底面的方式。

法蘭保溫:

對于兩節風管的法蘭連接處,采用增加腰帶的方式保溫,腰帶寬度以100mm為宜,粘貼牢固后按壓平整。

檢查驗收:

橡塑板粘貼完畢,用水平尺檢查平整度,對超出偏差范圍部位,進行局部按壓,確保表面平整度。橡塑板粘貼修整完畢,經項目部自檢后,報監理單位進行驗收。

勞動力組織:

施工前,應建立完善的質量、安全管理體系,對勞務隊伍進行施工方案及安全技術交底。依據現場實際,對勞動力合理組織和分工。按照策劃確定的施工方案及現場進度、質量、配合要求,做到統一管理、有序施工。具體組織安排詳見表1:


材料和機具設備:

本工法所用主要材料質量要求:所使用的板材、型材等主要材料應符合現行國家有關產品標準的規定,并具有合格證明書或質量鑒定文件。

橡塑保溫板材應有檢驗證明,且應經專業防火材料檢測部門檢測合格。

橡塑保溫板材厚度及防火等級應以設計為準,表面平整光滑,厚度均勻。

橡塑板材粘接專用膠水,滿足粘接技術要求和環境、職業健康要求。

質量控制:

質量驗收標準:

本工法風管橡塑保溫嚴格按照《通風與空調工程施工質量驗收規范GB50243-2016》相關要求進行施工和驗收。

主控項目:

風管絕熱,應采用不然或難燃材料,其材質、密度、規格與厚度應符合設計要求。如采用難燃材料時,應對其難燃性進行檢查,合格后方可使用;

防腐涂料和油漆,必須是在有效期限內的合格產品;

在下列場合必須使用不燃絕熱材料:

1、電加熱器前后800mm的風管和絕熱層;

2、穿越防火墻兩側2m范圍內風管、管道和絕熱層;

3、位于潔凈室內的風管及管道的絕熱,不應采用易產塵的材料。

一般項目:

風管系統部件的絕熱,不得影響其操作功能。

絕熱材料層應密實,無裂縫、空隙等缺陷。表面應平整,當采用卷材或板材時,允許偏差為5mm。

風管絕熱層采用粘接方法固定時,施工應符合下列規定:

1、粘接劑的性能應符合使用溫度和環境衛生的要求,并與絕熱材料相匹配;

2、粘接材料宜均勻地涂在風管、部件或設備的外表面上,絕熱材料與風管、部件及設備表面應緊密貼合,無空隙;

3、絕熱層縱、橫向的接縫,應錯開;

4、絕熱層粘貼后,如進行包扎或捆扎,包扎的搭接處應均勻、貼緊;捆扎的應松緊適度,不得損壞絕熱層。

安全與環境保護措施:

1、現場使用的各種小型電動工具的漏電保護開關要靈活可靠。

2、作業地點必須配備滅火器或其他滅火器材。

3、保溫材料搬運,需根據材料的體積、重量,組織適當?shù)膭趧恿Α?/span>

4、移動式操作平臺,均應按現行的國家標準驗收其質量。移動式操作平臺組。

5、風管保溫應在干凈的環境中制作,在施工過程中應經常打掃,保持環境干凈。

6、施工時需要照明亮度大的工作盡量安排在白天進行,減少夜間施工照明電能的消耗和對周圍居民的影響。

7、粘接使用的膠黏劑應妥善存放,注意防火且不得直接在陽光下曝曬。失效的膠黏劑及空的膠黏劑容器不得隨意拋棄或燃燒,應集中堆放處理。

8、廢料堆放地點應設置醒目標志,表明可回收廢料及不可回收廢料堆放區。

9、當天施工結束后的剩余材料及工具應及時入庫,不許隨意放置。
